2017年11月18日

喜多山駅周辺高架化工事 2017年11月18日現在の様子

喜多山駅周辺高架化工事の2017年11月18日現在の様子です。

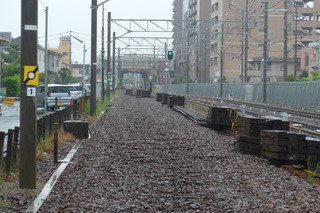

レール敷設作業はややペースダウンしており、喜多山以東は枕木が並べられた状態から大きな動きが見られません。

喜多山2号踏切では踏切工事が進み、レール設置が完了しています。
踏切のすぐ東側に電蝕処理が行われたレールが準備されているので、今後本来使われるレールに交換されるものと思われます。

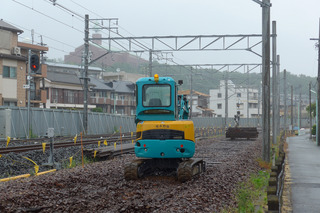

小幡6号踏切〜7号踏切間では枕木の下にバラストを入れる作業が進行中です。

喜多山駅仮上り線ホームはほぼ完成しました。
ホーム中ほどに風除けの壁が設置され、そこにベンチも設置されました。
posted by Dora at 23:05| 高架化工事

2017年11月13日

喜多山駅周辺高架化工事 2017年11月11日現在の様子

喜多山駅周辺高架化工事の2017年11月11日現在の様子です。
喜多山駅仮上り線用ホームは完成に近い状態になりました。
今後は駅構内のレール敷設が行われるものと思われます。

照明器具や下り線側の柵も取り付け工事が終わり、完成に近い状態となった上り線用仮ホーム。

工事用の車両が通行していた部分もレールを敷設するために整地が行われました。
測量も行われて線路の中心線上に杭が入れられているのが確認できます。
工事用の踏切もそろそろ役目を終えそうです。

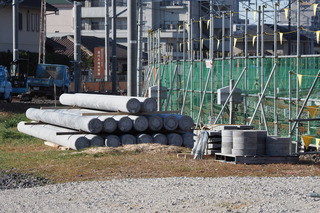

後方の空き地にはPC枕木が準備されています。

現行上り線側に設置されていた仮設の柵が撤去されました。
posted by Dora at 21:15| 高架化工事

2017年11月05日

喜多山駅周辺高架化工事 2017年11月4日現在の様子

喜多山駅周辺高架化工事の2017年11月4日現在の様子です。
喜多山駅仮上り線用ホームの建設と、小幡〜喜多山間のレール敷設工事が進められています。

小幡2号踏切の小幡側から小幡4号踏切の間でレール下にバラストが入れられました。
現在のところバラストを入れたのみの状態で、突き固めはまだ行われていないようです。

小幡6号踏切の小幡側でもレールの敷設が進んでいます。

喜多山駅仮上り線ホームはホーム床面のコンクリート打設も終わり目地へシール材を入れる工事が進行中でした。
下り線側の柵の設置やホーム屋根下への照明器具の設置も進んでいます。

国道302号線の踏切である喜多山2号踏切においても踏切工事が開始されていました。
posted by Dora at 19:43| 高架化工事

2017年10月14日

喜多山駅周辺高架化工事 2017年10月14日現在の様子

喜多山駅周辺高架化工事の2017年10月14日現在の様子です。
仮上り線の線路敷設工事が進行中で、小幡側では線路の形が見えてきました。

【関連記事】喜多山駅周辺高架化工事 2017年10月14日現在の様子
posted by Dora at 21:51| 高架化工事

2017年09月18日

喜多山駅周辺高架化工事 2017年9月17日現在の様子

喜多山駅周辺の高架化工事の2017年9月17日現在の様子です。
現在は喜多山駅の仮上り線用ホームの建設とその付近での側溝設置工事が主に行われており、他の箇所での工事は一時中断中で大きな動きはありません。

仮上り線用ホームはホーム部分の屋根工事がほぼ完了し、続いてスロープ部分の工事が進められています。
鉄骨の組み立てが完了し手すりの設置が進められていました。

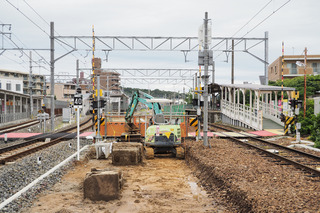

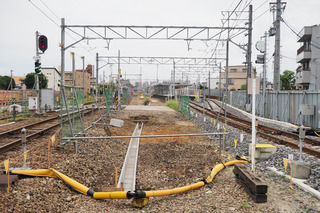

現在の上りホーム行き構内踏切と小幡7号踏切の間で機器箱の基礎部分の撤去作業と側溝設置工事が進められていました。

喜多山2号踏切付近でも側溝の設置工事が進められていました。
posted by Dora at 20:10| 高架化工事
